Przyłącze gazu od skrzynki do domu - Jak to zrobić dobrze?

Jacek Sikora .

9 maja 2026

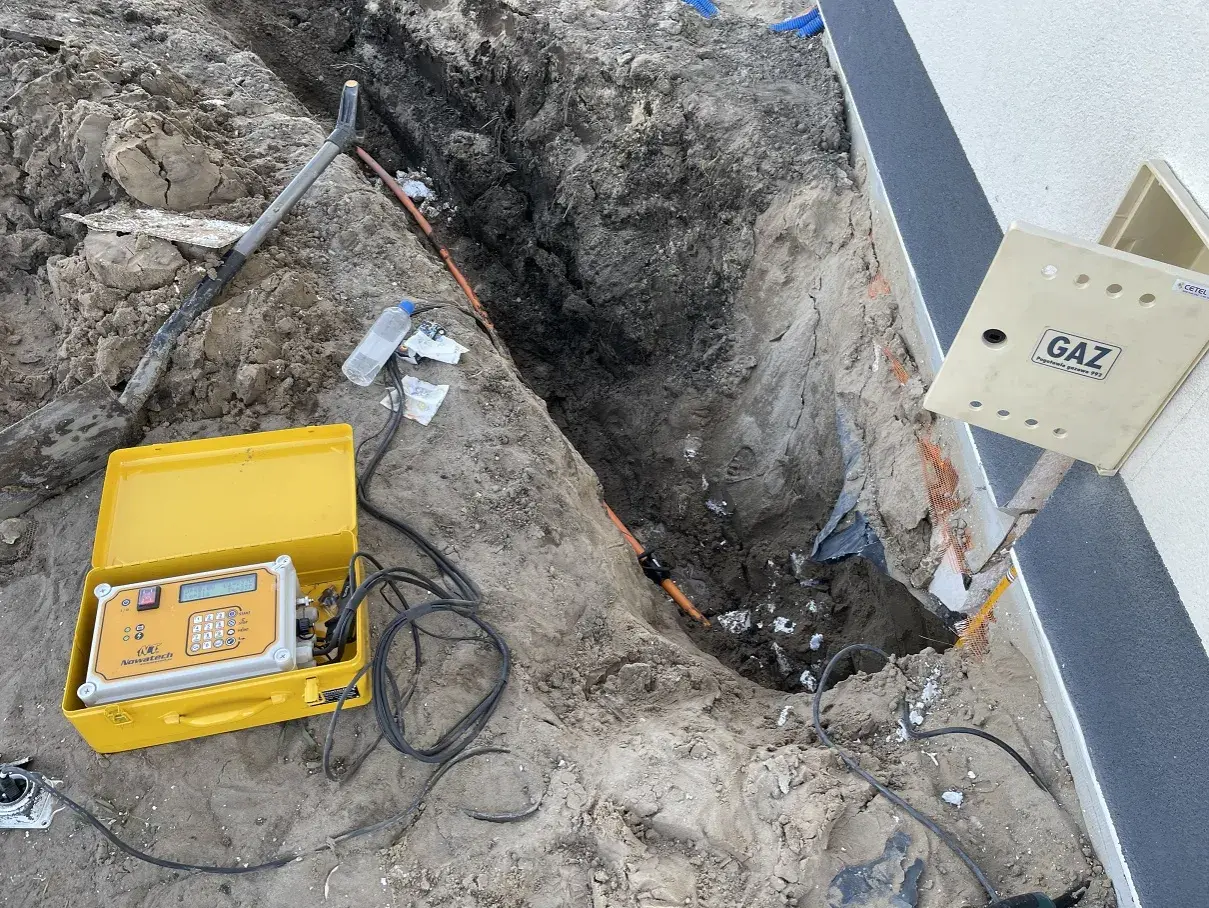

Wykonanie przyłącza gazu od skrzynki do domu. Koparka odsłoniła rurę gazową, obok leży żółta walizka z aparaturą pomiarową.
Poniżej rozkładam na etapy przyłącze gazu od skrzynki do domu: od warunków technicznych, przez projekt i opłaty, aż po montaż gazomierza i uruchomienie dostaw. Temat wygląda na prosty tylko z daleka, bo w praktyce liczą się jeszcze granica własności, kolejność formalności i to, kto odpowiada za którą część instalacji. Jeśli planujesz budowę albo remont, ten porządek pozwoli Ci uniknąć kosztownych przestojów i nieporozumień z wykonawcą.

Najważniejsze fakty na start

  • W 2026 roku warunki przyłączenia są wydawane bezpłatnie, a odpowiedź zwykle przychodzi do 30 dni.
  • Dla typowego domu jednorodzinnego opłata przyłączeniowa za odcinek do 15 m wynosi 3 696,40 zł, a każdy kolejny metr kosztuje 132,10 zł.
  • Sam odcinek od szafki do budynku to nie cały koszt inwestycji. Trzeba doliczyć projekt, wykonanie instalacji w domu i odbiory.
  • Operator buduje przyłącze, a inwestor zwykle organizuje instalację gazową w budynku i uzyskuje wymagane odbiory.
  • Bez projektu, prób szczelności i pozytywnej opinii kominiarskiej gazu nie da się uruchomić legalnie i bezpiecznie.

Co dokładnie obejmuje odcinek od skrzynki do domu

Ja ten temat rozdzielam na trzy poziomy, bo to od razu porządkuje oczekiwania. Przyłącze gazowe w sensie formalnym kończy się na kurku głównym, czyli na armaturze odcinającej, a dalej zaczyna się instalacja należąca do inwestora. W praktyce obok siebie występują jeszcze szafka gazowa, punkt pomiarowy i odcinek prowadzący do budynku, dlatego łatwo pomylić zakres prac i koszty.

Najprościej zapamiętać to tak: operator odpowiada za doprowadzenie gazu do miejsca wskazanego w warunkach przyłączenia, a Ty za wszystko, co dzieje się po stronie domu i po stronie odbiorników. W części inwestorskiej zwykle mieści się instalacja zewnętrzna od punktu rozgraniczenia, przejście przez ścianę oraz instalacja wewnętrzna do kotła, kuchni lub podgrzewacza. To właśnie ten podział trzeba ustalić na początku, bo później nie da się go już wygodnie „dopisać” do projektu.

Element Co oznacza w praktyce Na co zwrócić uwagę
Przyłącze Odcinek doprowadzający gaz do kurka głównego Trasa, długość, termin realizacji
Szafka gazowa Miejsce montażu kurka, reduktora i gazomierza Lokalizacja na ogrodzeniu lub elewacji, dostęp serwisowy
Instalacja zewnętrzna Fragment na działce między punktem rozgraniczenia a budynkiem Głębokość ułożenia, zabezpieczenia, kolizje z innymi mediami
Instalacja wewnętrzna Rury w budynku prowadzące do urządzeń gazowych Projekt, uprawniony wykonawca, próba szczelności

Jeżeli rozumiesz ten podział, łatwiej Ci ocenić, czy wycena obejmuje cały zakres, czy tylko jeden wycinek robót. To prowadzi wprost do kolejnego pytania: jak wygląda sam proces od wniosku do pierwszego uruchomienia gazu.

Jak przebiega przyłączenie krok po kroku

W praktyce proces nie zaczyna się od koparki, tylko od papierów. Najpierw trzeba ustalić, czy sieć w ogóle da się technicznie i ekonomicznie podłączyć do działki, a dopiero potem przejść do umowy i robót. Przy dobrze prowadzonej inwestycji cały proces jest przewidywalny, ale przy opóźnionym starcie potrafi się rozciągnąć o miesiące.

  1. Składasz wniosek o warunki przyłączenia. Wniosek jest bezpłatny, a odpowiedź zwykle przychodzi do 30 dni. Jeśli kupujesz działkę, możesz też złożyć wniosek o sprawdzenie możliwości przyłączenia nawet wtedy, gdy nie masz jeszcze pełnego tytułu prawnego.
  2. Otrzymujesz projekt umowy i podpisujesz ją. Umowa określa termin realizacji, koszt, miejsce rozgraniczenia własności oraz zakres robót. To jest moment, w którym warto czytać dokument naprawdę uważnie, bo później wszystko i tak wróci do tych zapisów.
  3. Operator organizuje budowę przyłącza. W standardowym przypadku przygotowanie tego etapu zajmuje około 6 miesięcy, a przy konieczności rozbudowy sieci czas rośnie. Wykonawca uzgadnia lokalizację szafki, robi projekt, zdobywa decyzje administracyjne, buduje odcinek przyłączeniowy i wykonuje odbiory techniczne.
  4. Ty w tym samym czasie projektujesz instalację w budynku. Tu potrzebny jest uprawniony projektant i wykonawca z właściwymi kwalifikacjami. W zależności od zakresu prac będzie potrzebne pozwolenie na budowę albo zgłoszenie robót budowlanych.
  5. Po wykonaniu instalacji składasz zgłoszenie gotowości. Bez tego gaz nie zostanie uruchomiony. Do kompletu dochodzi zwykle pozytywna opinia kominiarska oraz protokół z próby szczelności.
  6. Wybierasz sprzedawcę gazu i czekasz na montaż gazomierza. Po poprawnym zgłoszeniu operator kontaktuje się z Tobą zwykle w ciągu 14 dni, aby umówić termin. W dniu montażu musi być obecna osoba dorosła, która podpisze protokół.

Ja w takich inwestycjach zawsze pilnuję jednego: nie zostawiam instalacji gazowej na sam finisz wykończenia, bo wtedy każdy drobiazg staje się blokadą całego domu. Kiedy kolejność jest zachowana, procedura jest do przejścia bez chaosu. A skoro już wiadomo, co trzeba zrobić, pozostaje najważniejsza sprawa praktyczna: kto za co płaci i gdzie przebiega granica odpowiedzialności.

Kto robi co po stronie operatora, a co zostaje po Twojej stronie

W umowie przyłączeniowej zawsze znajduje się miejsce rozgraniczenia własności. To nie jest detal administracyjny, tylko praktyczny punkt, od którego zaczyna się spór albo porządek. Jeżeli tego nie doprecyzujesz, później możesz mieć wątpliwości, czy dana awaria, przeróbka albo konserwacja należy do operatora, czy do Ciebie.

Zakres Zwykle odpowiada Co warto doprecyzować przed startem
Warunki przyłączenia i umowa Operator Termin, długość przyłącza, lokalizacja szafki
Budowa przyłącza i montaż szafki Operator lub jego wykonawca Czy potrzebna jest szafka standardowa czy ponadstandardowa
Projekt i budowa instalacji w budynku Inwestor Zakres projektu, trasa rur, liczba odbiorników gazu
Próby szczelności i odbiory Uprawniony wykonawca / projektant Kto podpisuje protokoły i kiedy są potrzebne
Montaż gazomierza i uruchomienie dostaw Operator we współpracy ze sprzedawcą Termin, obecność domownika, komplet dokumentów

W domu jednorodzinnym najczęściej po Twojej stronie zostaje odcinek od granicy rozgraniczenia do urządzeń odbiorczych, czyli wszystko to, co faktycznie zasila kocioł albo kuchenkę. Wiele osób zakłada, że „skrzynka” oznacza koniec tematu, a to błąd. Skrzynka porządkuje układ techniczny, ale nie zamyka jeszcze całej inwestycji. Gdy granica jest już jasna, można spokojnie policzyć realne koszty.

Ile kosztuje cała inwestycja w 2026 roku

W kosztach przyłączenia gazu najłatwiej pomylić trzy różne rzeczy: opłatę przyłączeniową, koszt wykonania samego odcinka oraz koszt instalacji w budynku. To dlatego ktoś słyszy, że „przyłącze kosztuje około 3,7 tys. zł”, a potem okazuje się, że cały budżet jest kilka razy wyższy. I jedno, i drugie może być prawdą, tylko dotyczy innego fragmentu inwestycji.

Pozycja Orientacyjny koszt w 2026 roku Uwagi
Wydanie warunków przyłączenia 0 zł Bez zobowiązania do podpisania umowy
Opłata przyłączeniowa do 15 m dla domu jednorodzinnego 3 696,40 zł Dotyczy standardowego przyłącza dla odbiorcy do 10 m3/h
Każdy metr powyżej 15 m 132,10 zł/mb Długość zaokrąglana do 1 metra
Projekt instalacji około 1 000-2 500 zł Stawka zależy od miasta i zakresu dokumentacji
Roboty wykonawcze przy przyłączu i instalacji zewnętrznej około 3 600 zł do 15 m + 130-150 zł/mb ponad limit To już koszty materiału i robocizny, a nie tylko opłata operatora
Dodatkowe roboty, np. rozkopanie drogi około 500-700 zł Pojawiają się przy trudniejszej trasie

Do tego dochodzą jeszcze wydatki, które inwestor często dopisuje dopiero po fakcie: geodezja, odbiory, ewentualna ponadstandardowa szafka, a także cała instalacja w domu z kotłem, osprzętem i robocizną. W przykładowym kosztorysie z 2026 roku pełna instalacja gazowa z kotłem kondensacyjnym na gaz ziemny została policzona na około 46 000 zł. To ważne rozróżnienie, bo sam odcinek od skrzynki do budynku jest tylko częścią większego budżetu, nie całą inwestycją.

Jeśli miałbym wskazać najrozsądniejszy wniosek praktyczny, powiedziałbym tak: nie licz tylko opłaty przyłączeniowej. Dla budżetu budowy liczy się cała ścieżka, od dokumentów po uruchomienie. Ten sam dom może kosztować z gazem bardzo różnie, tylko dlatego, że jedna działka ma sieć tuż przy granicy, a druga wymaga dłuższego i trudniejszego odcinka.

Najczęstsze błędy, które opóźniają uruchomienie gazu

W tej części nie ma wielkiej tajemnicy, ale właśnie tu najczęściej ginie czas. Większość problemów nie wynika z technologii, tylko z niedopatrzeń na początku.

  • Zbyt późny wniosek o warunki przyłączenia. Jeśli czekasz do etapu wykończenia, a nie do etapu projektu, sam sobie skracasz margines bezpieczeństwa.
  • Brak doprecyzowanej lokalizacji szafki gazowej. Późniejsza zmiana miejsca potrafi wymusić korekty projektu i dodatkowe uzgodnienia.
  • Zlecenie prac ekipie bez właściwych uprawnień. Gaz nie wybacza oszczędności na kwalifikacjach, bo potem nie przejdą odbiory i próby.
  • Brak opinii kominiarskiej lub nieaktualne protokoły. To częsty powód przesunięcia uruchomienia nawet wtedy, gdy sama instalacja jest już gotowa.
  • Niepełny komplet dokumentów do zgłoszenia gotowości. Bez tego operator nie umówi montażu gazomierza.
  • Założenie, że sieć na pewno zostanie rozbudowana. Jeżeli w danym rejonie nie ma technicznych albo ekonomicznych warunków, inwestycja może się wydłużyć albo nie dojść do skutku.

Najbardziej opłaca się po prostu nie improwizować. Gdy papierologia, projekt i wykonawstwo idą równolegle, uruchomienie gazu jest dużo mniej nerwowe. To prowadzi do ostatniego, bardzo praktycznego kroku: co sprawdzić jeszcze przed podpisaniem umowy, żeby później nie poprawiać własnych decyzji.

Trzy decyzje, które najbardziej skracają drogę do gazu

Gdybym miał wskazać trzy rzeczy, które realnie przyspieszają całą inwestycję, wybrałbym właśnie te. Nie są efektowne, ale robią największą różnicę.

  • Ustal miejsce szafki i wejścia instalacji do domu jeszcze przed projektem. To oszczędza przeróbek i niepotrzebnych kolizji z fundamentami, tarasem albo ogrodzeniem.
  • Sprawdź, czy gaz ma służyć tylko do kuchenki, czy także do ogrzewania i ciepłej wody. Od tego zależy moc przyłączeniowa, projekt i późniejszy koszt całej instalacji.
  • Ułóż harmonogram tak, aby formalności ruszyły przed końcem stanu surowego. W praktyce najszybciej przechodzi się ten proces wtedy, gdy instalacja gazowa jest częścią planu budowy, a nie nagłym dodatkiem na finiszu.

Jeśli potrzebujesz jednego zdania, które najlepiej podsumowuje ten temat, to będzie ono takie: odcinek gazu od skrzynki do domu da się zrobić sprawnie, ale tylko wtedy, gdy od początku rozdzielisz formalności, przyłącze i instalację w budynku. Wtedy łatwiej policzyć budżet, dobrać wykonawców i uniknąć sytuacji, w której dom jest gotowy, a gaz wciąż czeka na dokument albo brakujący odbiór.

FAQ - Najczęstsze pytania

Opłata przyłączeniowa dla domu jednorodzinnego do 15 m to 3 696,40 zł, a każdy kolejny metr kosztuje 132,10 zł. Należy doliczyć koszty projektu instalacji wewnętrznej (1000-2500 zł) oraz wykonawstwa (ok. 3600 zł do 15 m + 130-150 zł/mb).
Operator odpowiada za doprowadzenie gazu do kurka głównego (przyłącze). Inwestor jest odpowiedzialny za instalację zewnętrzną od punktu rozgraniczenia, przejście przez ścianę oraz instalację wewnętrzną w budynku do urządzeń gazowych.
Proces od złożenia wniosku o warunki przyłączenia do uruchomienia gazu może trwać około 6 miesięcy w standardowym przypadku. Czas ten może się wydłużyć przy konieczności rozbudowy sieci lub błędach formalnych.
Do uruchomienia gazu potrzebne jest zgłoszenie gotowości instalacji, pozytywna opinia kominiarska, protokół z próby szczelności oraz komplet dokumentów do zgłoszenia gotowości. Bez tego operator nie umówi montażu gazomierza.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

przyłącze gazu od skrzynki do domu przyłącze gazowe od skrzynki do domu jak podłączyć gaz do domu koszt przyłącza gazowego etapy przyłączenia gazu formalności przyłącze gazowe
Autor Jacek Sikora
Jacek Sikora
Nazywam się Jacek Sikora i od pięciu lat zajmuję się tematyką budowy, aranżacji oraz rynku nieruchomości. Moja przygoda z tym obszarem zaczęła się z pasji do architektury i designu, a także chęci zrozumienia, jak różnorodne aspekty rynku wpływają na nasze codzienne życie. Lubię dzielić się wiedzą na temat efektywnego wykorzystania przestrzeni oraz aktualnych trendów w aranżacji wnętrz, co pozwala mi pomagać innym w podejmowaniu świadomych decyzji. W mojej pracy stawiam na rzetelność i przejrzystość. Staram się dokładnie sprawdzać źródła informacji, porównywać różne perspektywy oraz upraszczać skomplikowane zagadnienia, aby były zrozumiałe dla każdego. Moim celem jest dostarczanie użytecznych, dokładnych i aktualnych informacji, które pomogą czytelnikom lepiej zorientować się w dynamicznie zmieniającym się świecie nieruchomości.
Komentarze (0)
Dodaj komentarz
